Iberdrola alcanza el 70% de ejecución del proyecto de rediseño de la red afectada por la DANA

Se han renovado más de 450 centros de transformación y construido más de 300 apoyos de líneas de media tensión y se trabaja en una veintena de subestacione

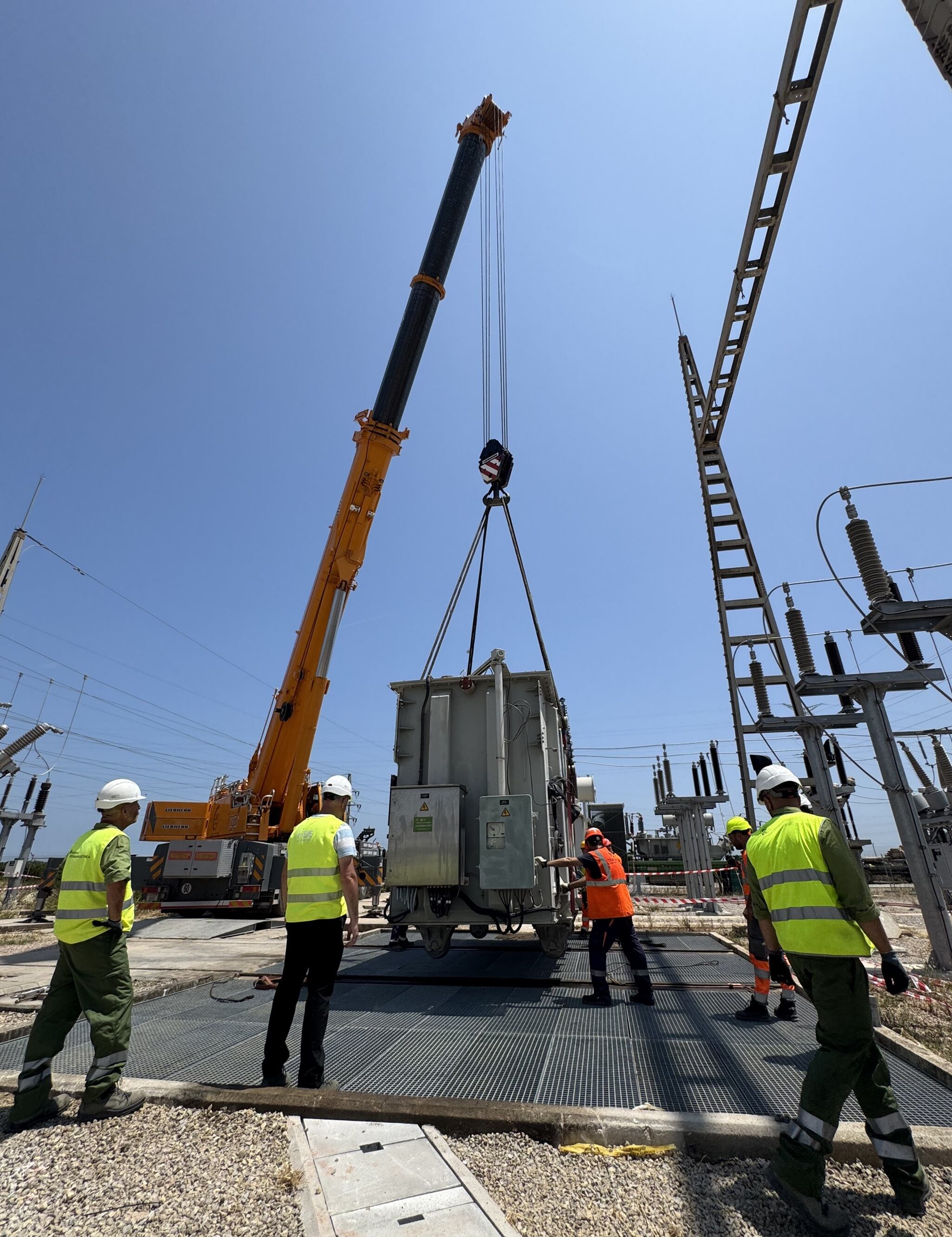

Instalación transformador ST Silla (i-DE) / Iberdrola

Instalación transformador ST Silla (i-DE)

València

Iberdrola ha alcanzado el 70% de la ejecución del plan il·lumina en el que la compañía, a través de su empresa distribuidora i-DE, está invirtiendo 100 millones de euros en el rediseño de la red eléctrica afectada por la dana.

Durante estos meses de trabajo se ha llevado a cabo la limpieza y renovación de 450 centros de transformación y la construcción de más de 300 apoyos de media tensión que se vieron afectados por la acumulación de barro y por la fuerza del agua como consecuencia de la riada.

En cuanto a la actividad llevada a cabo en la veintena de subestaciones ubicadas en los municipios afectados por la dana, cabe destacar las actuaciones que se están realizando en las ubicadas en los polígonos industriales de Quart de Poblet y Riba-roja, en las que se ha elevado el terreno más de 1,5 metros y se están instalando infraestructuras compactadas.

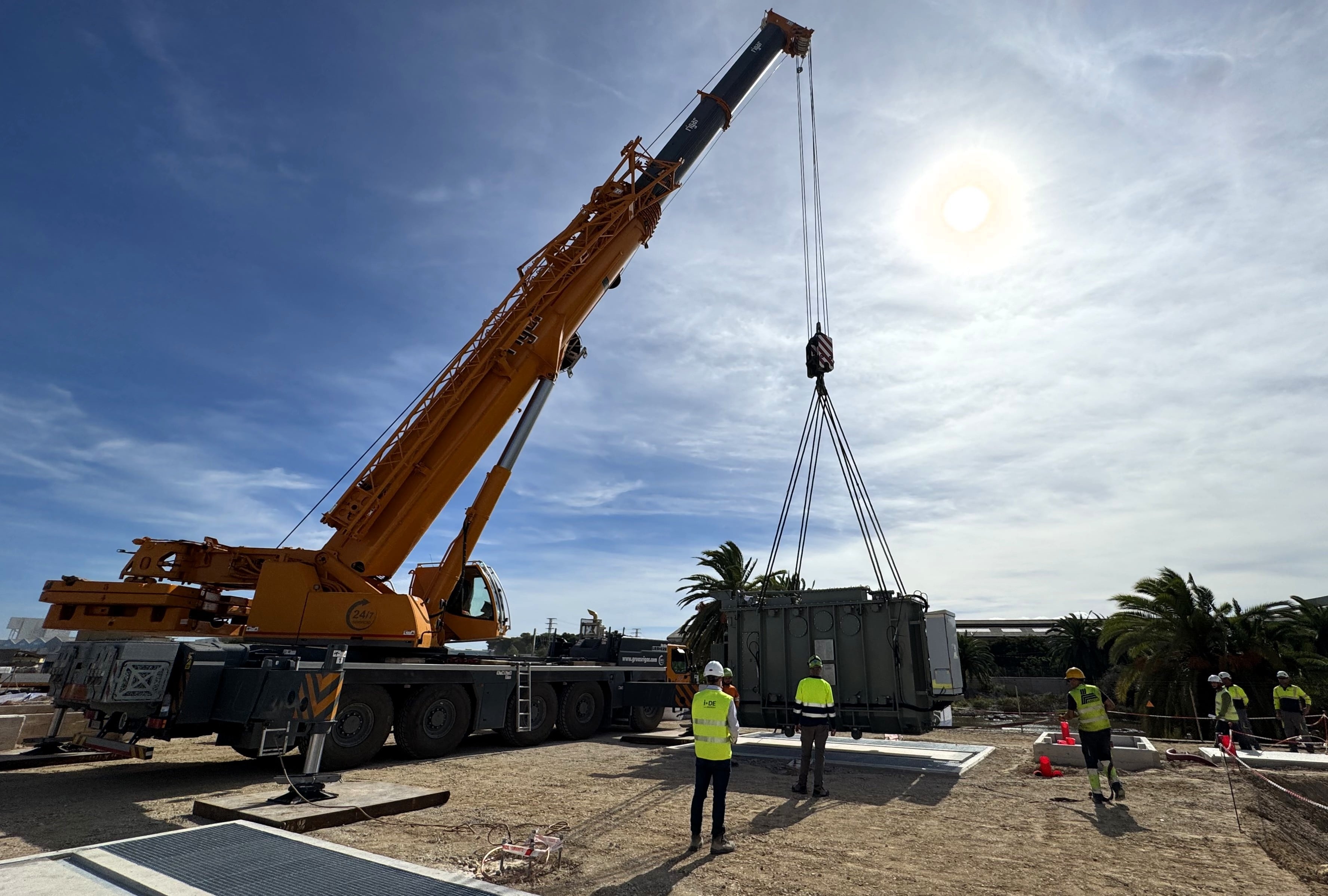

Trabajos instalación nuevo transformador en subestación Llanos de Quart plan il·lumina

Trabajos instalación nuevo transformador en subestación Llanos de Quart plan il·lumina / Iberdrola

Trabajos instalación nuevo transformador en subestación Llanos de Quart plan il·lumina

Trabajos instalación nuevo transformador en subestación Llanos de Quart plan il·lumina / Iberdrola

La inversión que está llevando a cabo la compañía en las nuevas instalaciones está posibilitando la incorporación de medidas de resiliencia mediante cambios de diseño de las infraestructuras, así como el uso de los últimos estándares de digitalización que van a beneficiar a más de 650.000 usuarios al contar con una red más robusta y preparada para posibles fenómenos adversos futuros.

Para Ignacio García Bosch, responsable del plan il·lumina, “a pesar la complejidad y la exigencia del proyecto las actuaciones se están llevando a cabo según el calendario previsto y continuamos con el objetivo de alcanzar el 90% de ejecución a final de año y finalizar a lo largo de 2026, para poder dejar instalada una red eléctrica del futuro en la zona afectada por la dana”.

El código iframe se ha copiado en el portapapeles

Ignacio García Bosch, responsable plan il·lumina de Iberdrola

00:00:0000:48
Descargar

Iberdrola ha creado un equipo específico formado por 35 personas que se está dedicando en exclusiva al desarrollo del proyecto y que está implicando la participación de aproximadamente 1.000 personas de empresas contratistas, la gran mayoría de implantación local.

Además, la empresa está realizando la mayoría de los trabajos sin cortar el suministro de los clientes, para lo que está implementando medidas especiales como la instalación de grupos electrógenos, con el fin de minimizar las molestias a los afectados, así como introduciendo mejoras en sus sistemas de avisos sobre los cortes programados.

Instalación transformador ST Silla (i-DE)

Instalación transformador ST Silla (i-DE) / Iberdrola

Instalación transformador ST Silla (i-DE)

Instalación transformador ST Silla (i-DE) / Iberdrola

La compañía, volcada con la DANA

Iberdrola se volcó desde el principio en la recuperación del suministro eléctrico tras la dana, para lo que movilizó a aproximadamente 500 operarios tanto de la Comunitat Valenciana como de otras regiones del país lo que permitió que en poco más de 72 horas estuviera prácticamente todo repuesto.

Además, cerró un acuerdo con la Generalitat Valenciana para colaborar, a través de FEMEVAL, para el envío de brigadas de instaladores eléctricos a edificios y viviendas particulares afectados, para que se encargaran de la revisión y reparación de las instalaciones de enlace afectadas, así como colaborar con los ayuntamientos en la restauración del alumbrado público.

La compañía también ha firmado, a través de su fundación en España, convenios de colaboración de carácter social con Cruz Roja Española y Betania destinados a proyectos de acompañamientos de salud mental y apoyo psicosocial, así como para evitar el deterioro severo de la situación y facilitar la superación de la crisis en las que se puedan encontrar familias y menores.

La Fundación Iberdrola también participa, en colaboración con la Diputación de Valencia, en el proyecto de rehabilitación de la Escuela de Capataces Agrícolas de Catarroja, que se vio afectado por la dana, y que va a requerir una inversión de cuatro millones de euros.

Y a nivel de ayuntamientos también se ha colaborado con el de Paiporta, donde se ha financiado la reconstrucción de zonas de juego infantil en varios parques y jardines de la localidad, donde también se ha instalado un nuevo sistema de climatización en el Colegio Rosa Serrano, así como la adecuación de la instalación eléctrica del Mercado Municipal.

Trabajos alta tensión de Iberdrola en Carlet tras la DANA

Trabajos alta tensión de Iberdrola en Carlet tras la DANA / Iberdrola

Trabajos alta tensión de Iberdrola en Carlet tras la DANA

Trabajos alta tensión de Iberdrola en Carlet tras la DANA / Iberdrola

Sigue toda la última hora en el canal de Whatsapp de Radio Valencia: haz clic aquí y suscríbete para recibir toda la información y la actualidad del día en tu móvil.



Directo

  • Cadena SER

  •
Últimos programas

Estas escuchando

Hora 14
Crónica 24/7

1x24: Ser o no Ser

23/08/2024 - 01:38:13

Ir al podcast

Noticias en 3′

  •
Noticias en 3′
Últimos programas

Otros episodios

Cualquier tiempo pasado fue anterior

Tu audio se ha acabado.
Te redirigiremos al directo.

5 "

Compartir
